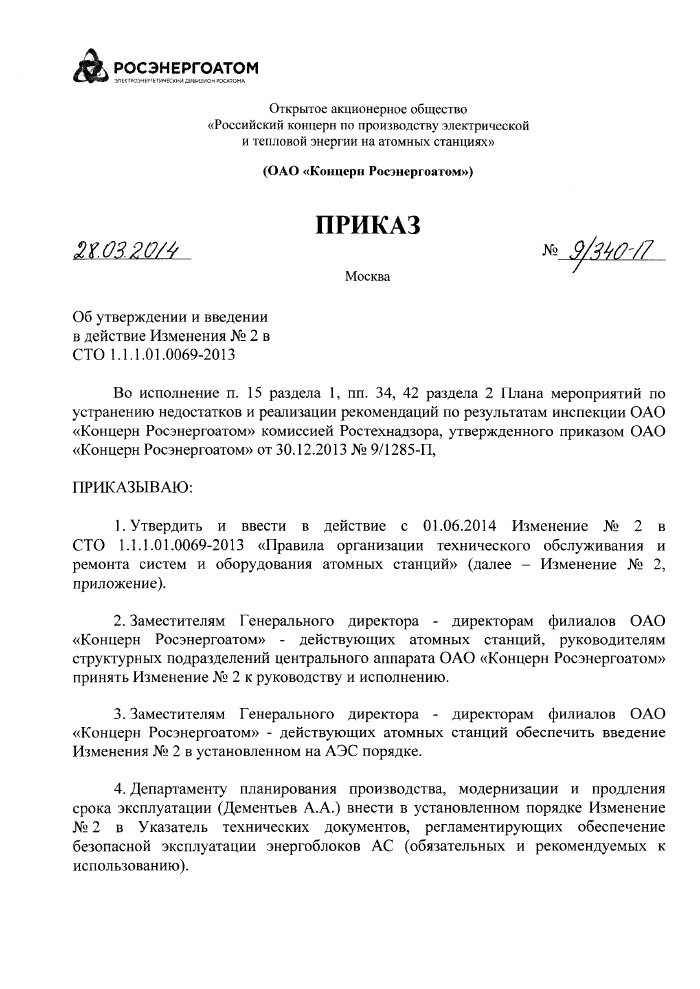

A РОСЭНЕРГОАТОМ
Открытое акционерное общество «Российский концерн по производству электрической и тепловой энергии на атомных станциях»
(ОАО «Концерн Росэнергоатом»)
ПРИКАЗ
Москва
Об утверждении и введении в действие Изменения № 2 в СТО 1.1.1.01.0069-2013
Во исполнение п. 15 раздела 1, пп. 34, 42 раздела 2 Плана мероприятий по устранению недостатков и реализации рекомендаций по результатам инспекции ОАО «Концерн Росэнергоатом» комиссией Ростехнадзора, утвержденного приказом ОАО «Концерн Росэнергоатом» от 30.12.2013 № 9/1285-Г1,
ПРИКАЗЫВАЮ:
1. Утвердить и ввести в действие с 01.06.2014 Изменение № 2 в СТО 1.1.1.01.0069-2013 «Правила организации технического обслуживания и ремонта систем и оборудования атомных станций» (далее - Изменение № 2, приложение).
2. Заместителям Генерального директора - директорам филиалов ОАО «Концерн Росэнергоатом» - действующих атомных станций, руководителям структурных подразделений центрального аппарата ОАО «Концерн Росэнергоатом» принять Изменение Лг« 2 к руководству и исполнению.
3. Заместителям Генерального директора - директорам филиалов ОАО «Концерн Росэнергоатом» - действующих атомных станций обеспечить введение Изменения № 2 в установленном на АЭС порядке.
4. Департаменту планирования производства, модернизации и продления срока эксплуатации (Дементьев А.А.) внести в установленном порядке Изменение №2 в Указатель технических документов, регламентирующих обеспечение безопасной эксплуатации энергоблоков АС (обязательных и рекомендуемых к использованию).
2
Е.В. Романов
5. Контроль за исполнением настоящего приказа возложить на заместителя Генерального директора - директора по производству и эксплуатации АЭС Шутикова А.В.
Генеральный директор
Е.А. Шастин, (495)710-82-84
|
Но мер по тн ики |
Классификация оборудования |
Мероприятия по подготовке комплекта обосновывающих документов |
Наименование оформляемого документа |
Исполнитель |
Лицо. утвер ждающее документ |
Срок исполнения |
|
Утверждение решения о возможности переноса сроков ремонта или уменьшения обьсчов работ |
- |
- |
Заместитель Генерального директора - директор по производству и эксплуатации АЭС | |||
|
Направление утвержденного решения о возможности переноса сроков ремонта или уменьшения объемов pa6oi на АС |
- |
ДТОР |
- | |||
|
Утверждение протокола исключения работ из ведомости объема ремонта энергоблока АС на основании утвержденного решения |
• |
ГИ АС | ||||
|
Направление комплекта обосновывающих документов в ОН ЯРБ на АС |
- |
АС |
- |
Не менее чем за 5 суток до начала пусковых операций | ||
|
Включение в отчет о плановом ремой 1с энергоблока информации о переносе сроков или уменьшении объемов работ |
- |
АС |
- |
Нс позднее 40 суток после пуска энергоблока |
|
10 | ||||||||||||||||||||||||||||
| ||||||||||||||||||||||||||||
|
* Допускается выполнять специализированными организациями |
II
5.2 Рисунки Ж.17-Ж.20, Ж.29 (формы И.9, И.9а, И. 10, И. 10а, И 14а) изложить в новой редакции:

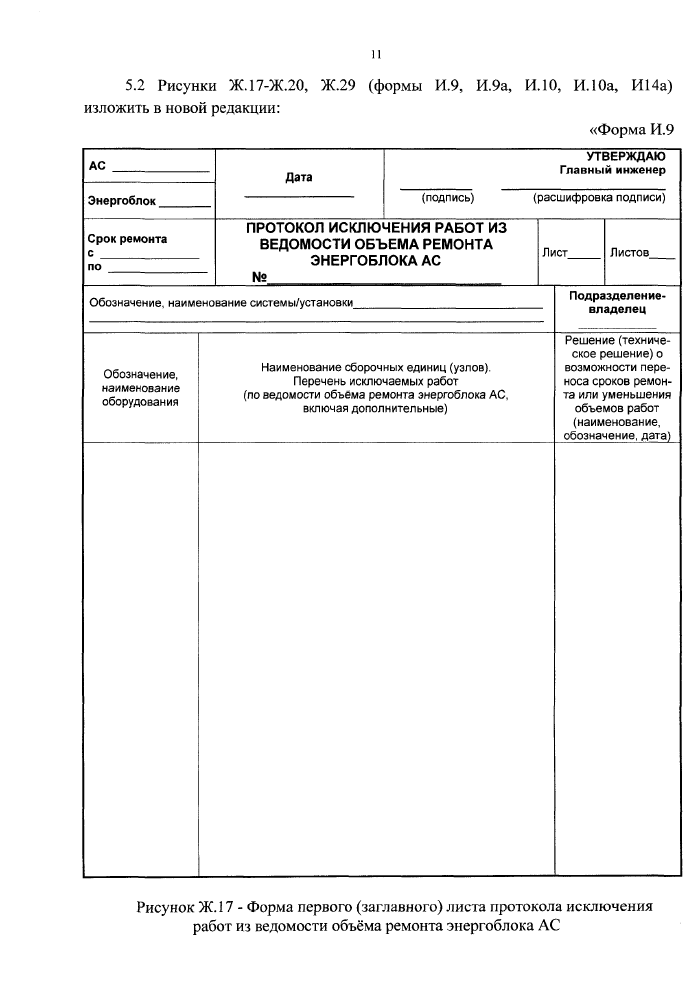

«Форма И.9
АС
Энергоблок.
Срок ремонта с _
|
Дата |
УТВЕРЖДАЮ Главный инженер | ||
|
(подпись) (расшифровка подписи) | |||
|
ПРОТОКОЛ ИСКЛЮЧЕНИЯ РАБОТ ИЗ ВЕДОМОСТИ ОБЪЕМА РЕМОНТА ЭНЕРГОБЛОКА АС № |
Лист |
Листов_ | |
Обозначение, наименование системы/установки_
Подразделение-
владелец
Обозначение.
наименование
оборудования
Наименование сборочных единиц (узлов). Перечень исключаемых работ (по ведомости объема ремонта энергоблока АС. включая дополнительные)
Решение (техническое решение) о возможности переноса сроков ремонта или уменьшения объемов работ (наименование. обозначение, дата)
Рисунок Ж.17 - Форма первого (заглавного) листа протокола исключения работ из ведомости объёма ремонта энергоблока АС
12

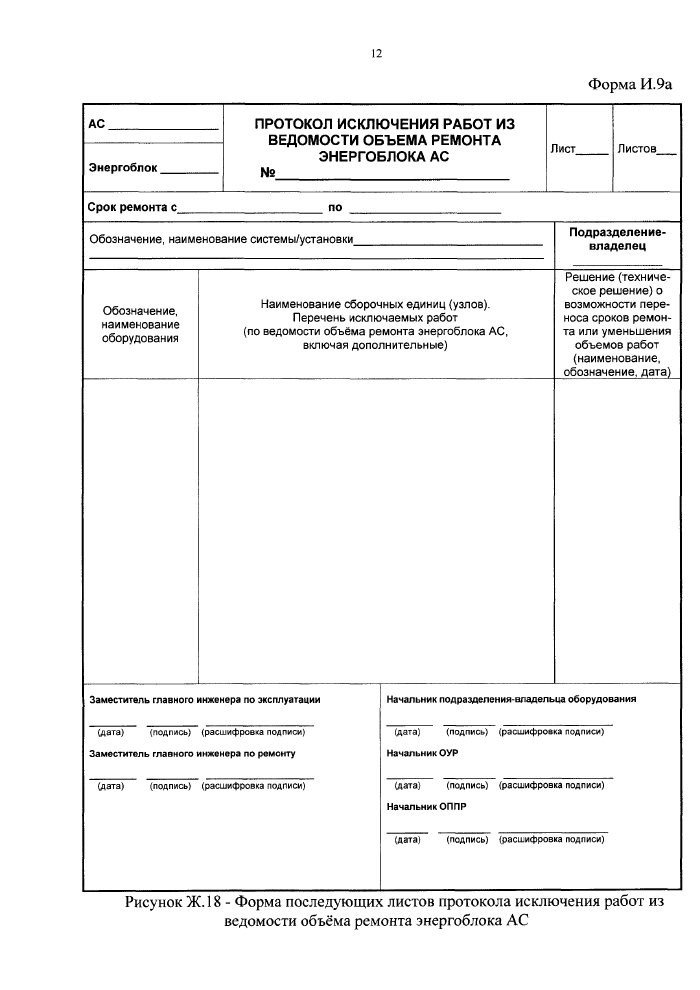

Форма И.9а
АС
Энергоблок
ПРОТОКОЛ ИСКЛЮЧЕНИЯ РАБОТ ИЗ ВЕДОМОСТИ ОБЪЕМА РЕМОНТА ЭНЕРГОБЛОКА АС
№
Лист
Листов
|
Срок ремонта с_по | ||||||||||||||||||||||||||
| ||||||||||||||||||||||||||
|
Рисунок Ж. 18 - Форма последующих листов протокола исключения работ из ведомости объёма ремонта энергоблока АС | ||||||||||||||||||||||||||
13

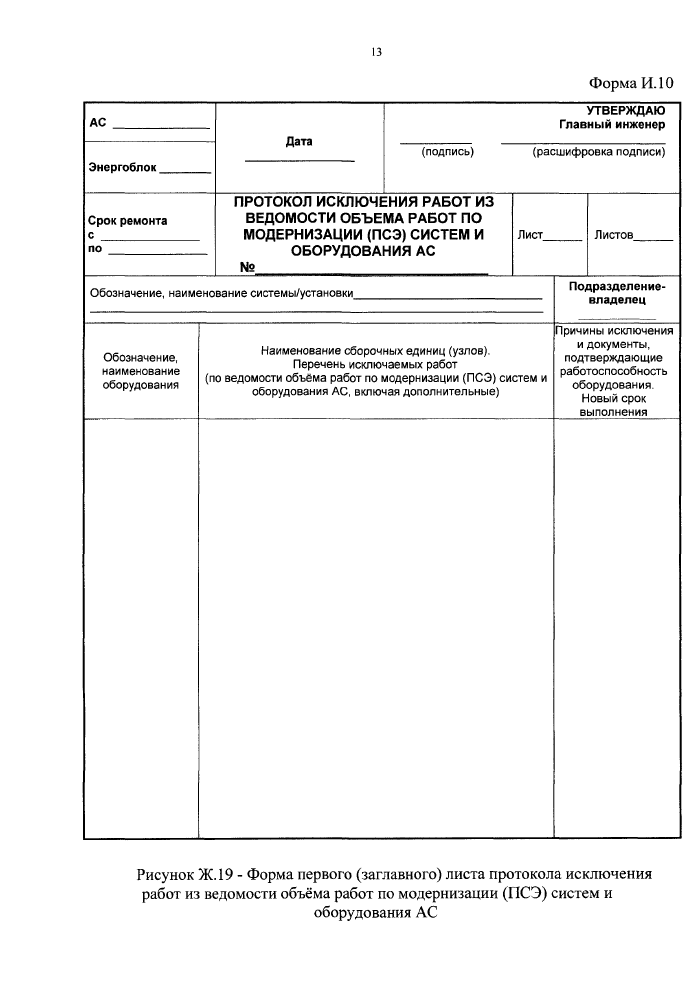

Форма И. 10
| |||||||||||||||||
|
Обозначение, наименование системы/установки_ Подразделение- владелец | |||||||||||||||||
Обозначение,
наименование
оборудования
Наименование сборочных единиц (узлов).
Перечень исключаемых работ (по ведомости объема работ по модернизации (ПСЭ) систем и оборудования АС. включая дополнительные)
Причины исключения и документы, подтверждающие работоспособность оборудования Новый срок выполнения
Рисунок Ж. 19 - Форма первого (заглавного) листа протокола исключения работ из ведомости объёма работ по модернизации (ПСЭ) систем и оборудования АС
14
АС
Энергоблок
ПРОТОКОЛ ИСКЛЮЧЕНИЯ РАБОТ ИЗ ВЕДОМОСТИ ОБЪЕМА РАБОТ ПО МОДЕРНИЗАЦИИ (ПСЭ) СИСТЕМ И ОБОРУДОВАНИЯ АС
№
|
Лист |
Листов |
Срок ремонта с.
по
Обозначение, наименование системы/установки.
Подразделение-
владелец
Обозначение.
наименование
оборудования
Наименование сборочных единиц (узлов).
Перечень исключаемых работ (по ведомости объема работ по модернизации (ПСЭ) систем и оборудования АС включая дополнительные)

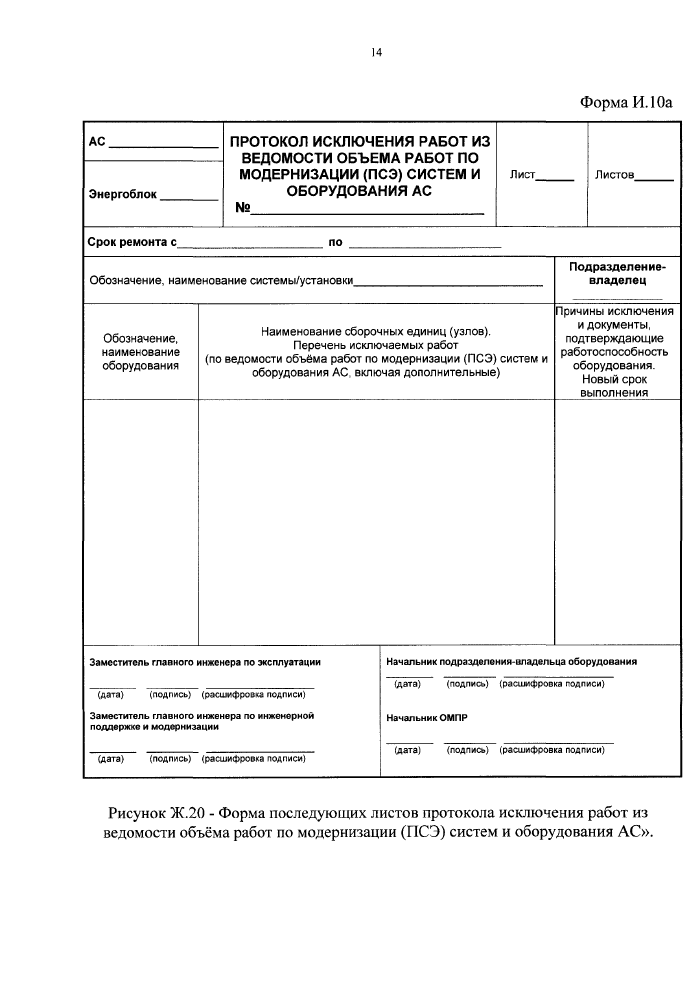

Причины исключения и документы, подтверждающие работоспособность оборудования Новый срок выполнения
Заместитель главного инженера ло эксплуатации
(дата) (подпись) (расшифровка подписи)
Заместитель главного инженера ло инженерной поддержке и модернизации
(дата) (подпись) (расшифровка подписи)
Начальник подразделения-владельца оборудования
(дата) (подпись) (расшифровка годписи)
Начальник ОМПР
(дата) (подпись) (расшифровка подписи)
Приложение
УТВЕРЖДЕНО
приказом
ОАО «Концерн Росэнергоатом»

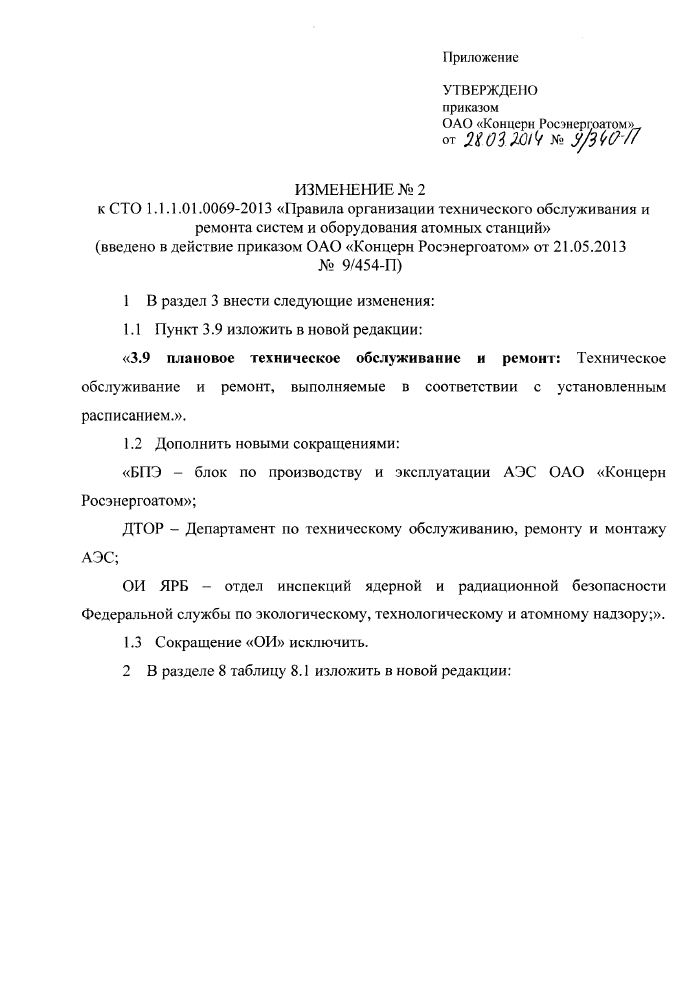

ИЗМЕНЕНИЕ №2
к СТО 1.1.1.01.0069-2013 «Правила организации технического обслуживания и ремонта систем и оборудования атомных станций»
(введено в действие приказом ОАО «Концерн Росэнергоатом» от 21.05.2013
№ 9/454-П)
1 В раздел 3 внести следующие изменения:
1.1 Пункт 3.9 изложить в новой редакции:
«3.9 плановое техническое обслуживание и ремонт: Техническое обслуживание и ремонт, выполняемые в соответствии с установленным расписанием.».
1.2 Дополнить новыми сокращениями:
«БПЭ - блок по производству и эксплуатации АЭС ОАО «Концерн Росэнергоатом»;
ДТОР - Департамент по техническому обслуживанию, ремонту и монтажу
АЭС;
ОИ ЯРБ - отдел инспекций ядерной и радиационной безопасности Федеральной службы по экологическому, технологическому и атомному надзору;».
1.3 Сокращение «ОИ» исключить.

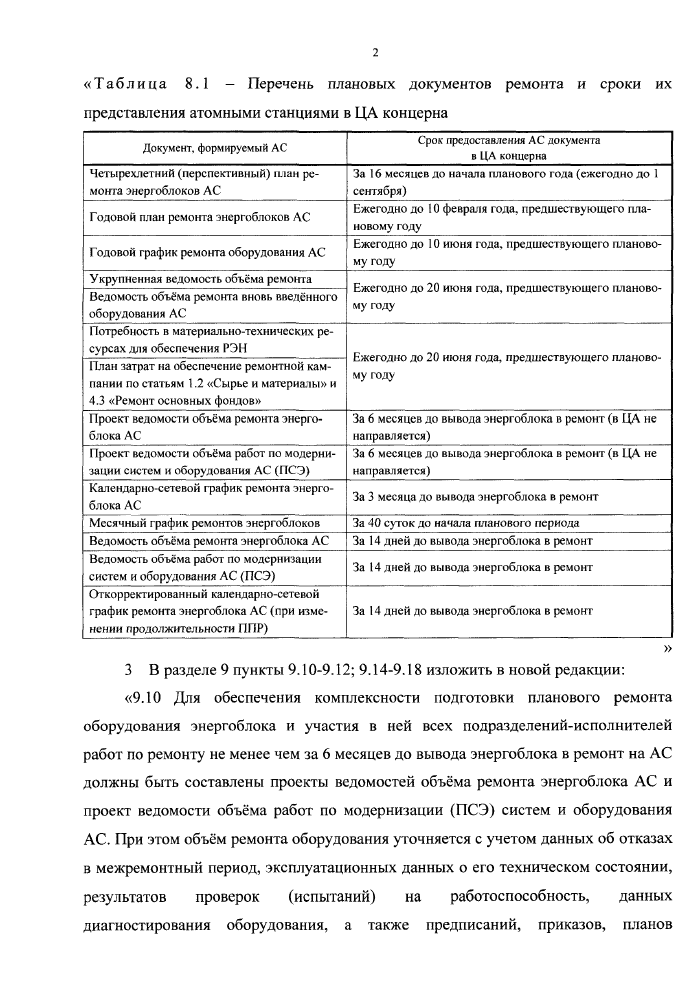

2 В разделе 8 таблицу 8.1 изложить в новой редакции:
2
«Таблица 8.1 - Перечень плановых документов ремонта и сроки их
|

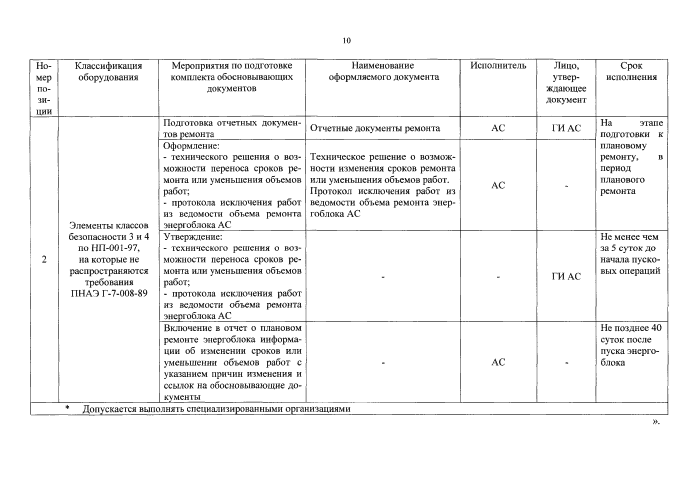

представления атомными станциями в ЦА концерна | ||||||||||||||||||||||||||||
| ||||||||||||||||||||||||||||
|
» |
3 В разделе 9 пункты 9.10-9.12; 9.14-9.18 изложить в новой редакции:

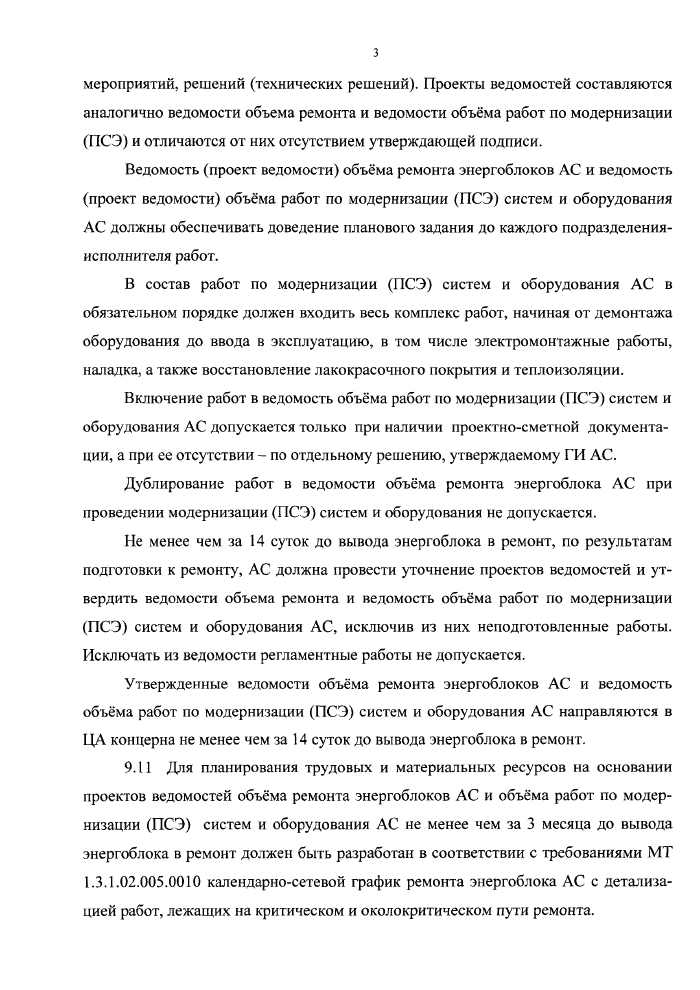

«9.10 Для обеспечения комплексности подготовки планового ремонта оборудования энергоблока и участия в ней всех подразделений-исполнителей работ по ремонту не менее чем за 6 месяцев до вывода энергоблока в ремонт на АС должны быть составлены проекты ведомостей объёма ремонта энергоблока АС и проект ведомости объёма работ по модернизации (ПСЭ) систем и оборудования АС. При этом объём ремонта оборудования уточняется с учетом данных об отказах в межремонтный период, эксплуатационных данных о его техническом состоянии, результатов проверок (испытаний) на работоспособность, данных диагностирования оборудования, а также предписаний, приказов, планов
3
мероприятий, решений (технических решений). Проекты ведомостей составляются аналогично ведомости объема ремонта и ведомости объёма работ по модернизации (ПСЭ) и отличаются от них отсутствием утверждающей подписи.
Ведомость (проект ведомости) объёма ремонта энергоблоков АС и ведомость (проект ведомости) объёма работ по модернизации (ПСЭ) систем и оборудования АС должны обеспечивать доведение планового задания до каждого подразделения-исполнителя работ.
В состав работ по модернизации (ПСЭ) систем и оборудования АС в обязательном порядке должен входить весь комплекс работ, начиная от демонтажа оборудования до ввода в эксплуатацию, в том числе электромонтажные работы, наладка, а также восстановление лакокрасочного покрытия и теплоизоляции.
Включение работ в ведомость объёма работ по модернизации (ПСЭ) систем и оборудования АС допускается только при наличии проектно-сметной документации, а при ее отсутствии - по отдельному решению, утверждаемому ГИ АС.
Дублирование работ в ведомости объёма ремонта энергоблока АС при проведении модернизации (ПСЭ) систем и оборудования не допускается.
Не менее чем за 14 суток до вывода энергоблока в ремонт, по результатам подготовки к ремонту, АС должна провести уточнение проектов ведомостей и утвердить ведомости объема ремонта и ведомость объёма работ по модернизации (ПСЭ) систем и оборудования АС, исключив из них неподготовленные работы. Исключать из ведомости регламентные работы не допускается.
Утвержденные ведомости объёма ремонта энергоблоков АС и ведомость объёма работ по модернизации (ПСЭ) систем и оборудования АС направляются в ЦА концерна не менее чем за 14 суток до вывода энергоблока в ремонт.
9.11 Для планирования трудовых и материальных ресурсов на основании проектов ведомостей объёма ремонта энергоблоков АС и объёма работ по модернизации (ПСЭ) систем и оборудования АС не менее чем за 3 месяца до вывода энергоблока в ремонт должен быть разработан в соответствии с требованиями МТ 1.3.1.02.005.0010 календарно-сетевой график ремонта энергоблока АС с детализацией работ, лежащих на критическом и околокритическом пути ремонта.
4

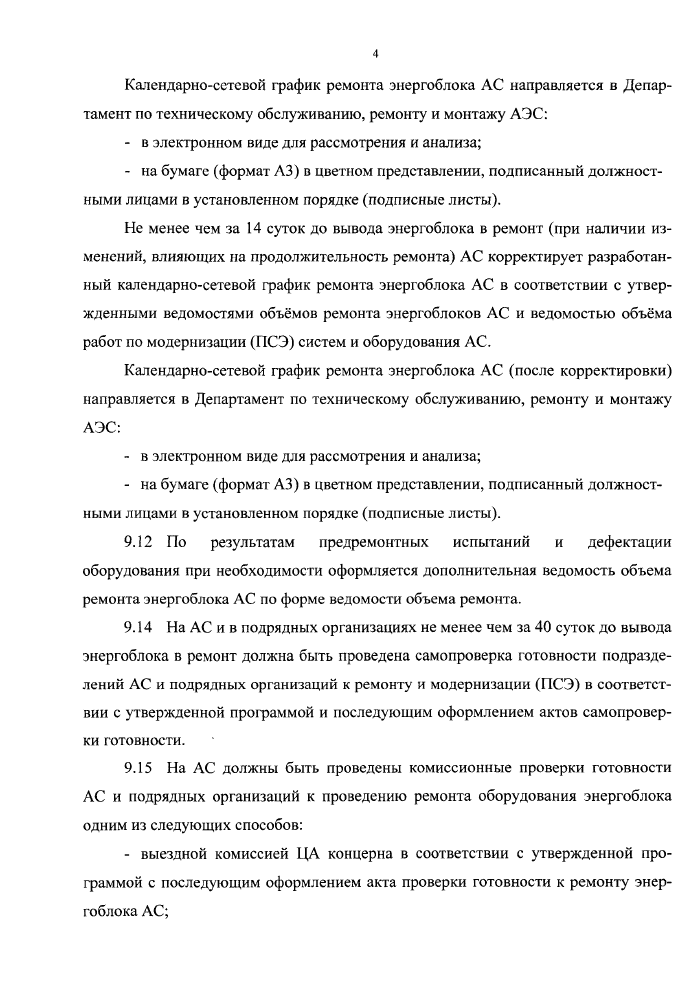

Календарно-сетевой график ремонта энергоблока АС направляется в Департамент по техническому обслуживанию, ремонту и монтажу АЭС:
- в электронном виде для рассмотрения и анализа;
- на бумаге (формат АЗ) в цветном представлении, подписанный должностными лицами в установленном порядке (подписные листы).
Не менее чем за 14 суток до вывода энергоблока в ремонт (при наличии изменений, влияющих на продолжительность ремонта) АС корректирует разработанный календарно-сетевой график ремонта энергоблока АС в соответствии с утвержденными ведомостями объёмов ремонта энергоблоков АС и ведомостью объёма работ по модернизации (ПСЭ) систем и оборудования АС.
Календарно-сетевой график ремонта энергоблока АС (после корректировки) направляется в Департамент по техническому обслуживанию, ремонту и монтажу АЭС:
- в электронном виде для рассмотрения и анализа;
- на бумаге (формат АЗ) в цветном представлении, подписанный должностными лицами в установленном порядке (подписные листы).
9.12 По результатам предремонтных испытаний и дефектации оборудования при необходимости оформляется дополнительная ведомость объема ремонта энергоблока АС по форме ведомости объема ремонта.
9.14 На АС и в подрядных организациях не менее чем за 40 суток до вывода энергоблока в ремонт должна быть проведена самопроверка готовности подразделений АС и подрядных организаций к ремонту и модернизации (ПСЭ) в соответствии с утвержденной программой и последующим оформлением актов самопроверки готовности.
9.15 На АС должны быть проведены комиссионные проверки готовности АС и подрядных организаций к проведению ремонта оборудования энергоблока одним из следующих способов:
- выездной комиссией ЦА концерна в соответствии с утвержденной программой с последующим оформлением акта проверки готовности к ремонту энергоблока АС;
5

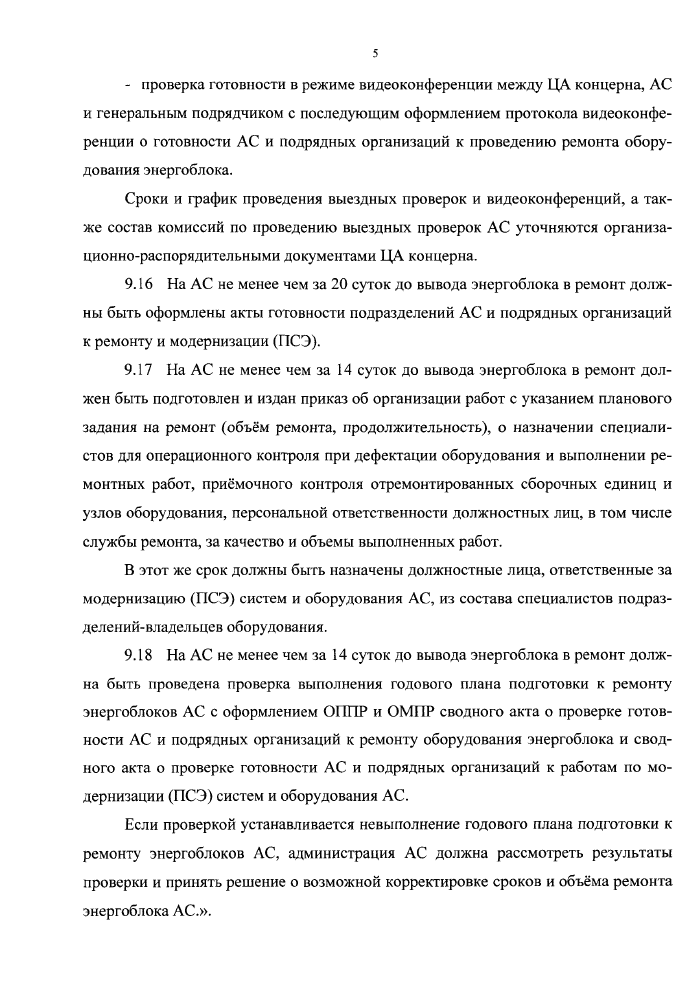

- проверка готовности в режиме видеоконференции между ЦА концерна, АС и генеральным подрядчиком с последующим оформлением протокола видеоконференции о готовности АС и подрядных организаций к проведению ремонта оборудования энергоблока.
Сроки и график проведения выездных проверок и видеоконференций, а также состав комиссий по проведению выездных проверок АС уточняются организационно-распорядительными документами ЦА концерна.
9.16 На АС не менее чем за 20 суток до вывода энергоблока в ремонт должны быть оформлены акты готовности подразделений АС и подрядных организаций к ремонту и модернизации (ПСЭ).
9.17 На АС не менее чем за 14 суток до вывода энергоблока в ремонт должен быть подготовлен и издан приказ об организации работ с указанием планового задания на ремонт (объём ремонта, продолжительность), о назначении специалистов для операционного контроля при дефектации оборудования и выполнении ремонтных работ, приёмочного контроля отремонтированных сборочных единиц и узлов оборудования, персональной ответственности должностных лиц, в том числе службы ремонта, за качество и объемы выполненных работ.
В этот же срок должны быть назначены должностные лица, ответственные за модернизацию (ПСЭ) систем и оборудования АС, из состава специалистов подраз-делений-владельцев оборудования.
9.18 На АС не менее чем за 14 суток до вывода энергоблока в ремонт должна быть проведена проверка выполнения годового плана подготовки к ремонту энергоблоков АС с оформлением ОППР и ОМПР сводного акта о проверке готовности АС и подрядных организаций к ремонту оборудования энергоблока и сводного акта о проверке готовности АС и подрядных организаций к работам по модернизации (ПСЭ) систем и оборудования АС.
Если проверкой устанавливается невыполнение годового плана подготовки к ремонт)' энергоблоков АС, администрация АС должна рассмотреть результаты проверки и принять решение о возможной корректировке сроков и объёма ремонта энергоблока АС.».
4 В разделе 12, пункт 12.6 первый абзац изложить в новой редакции:

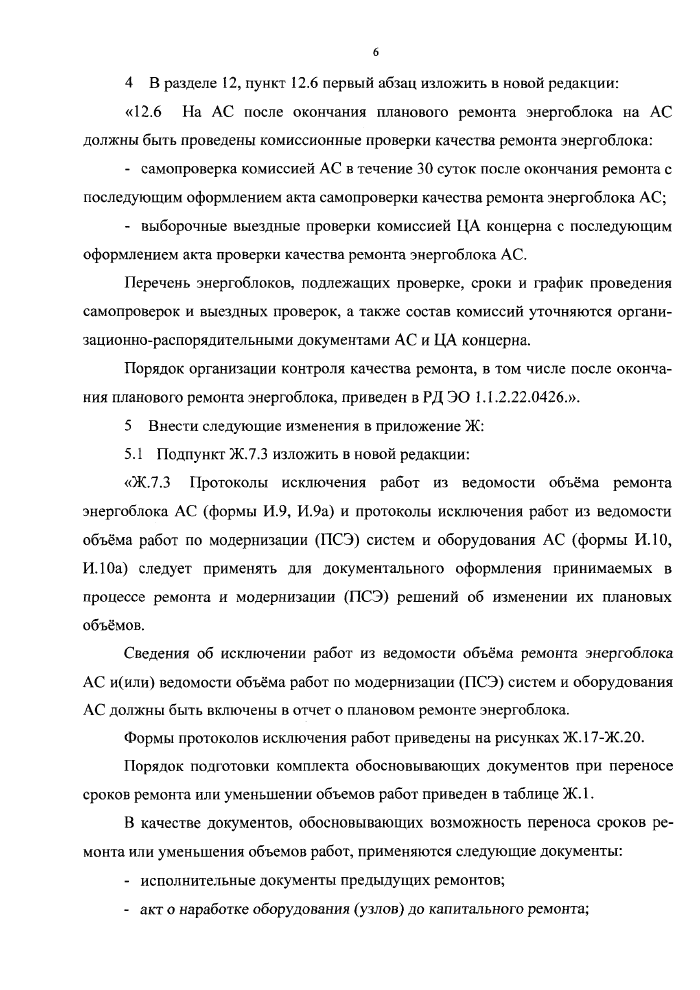

«12.6 На АС после окончания планового ремонта энергоблока на АС должны быть проведены комиссионные проверки качества ремонта энергоблока:
- самопроверка комиссией АС в течение 30 суток после окончания ремонта с последующим оформлением акта самопроверки качества ремонта энергоблока АС;
- выборочные выездные проверки комиссией ЦА концерна с последующим оформлением акта проверки качества ремонта энергоблока АС.
Перечень энергоблоков, подлежащих проверке, сроки и график проведения самопроверок и выездных проверок, а также состав комиссий уточняются организационно-распорядительными документами АС и ЦА концерна.
Порядок организации контроля качества ремонта, в том числе после окончания планового ремонта энергоблока, приведен в РД ЭО 1.1.2.22.0426.».
5 Внести следующие изменения в приложение Ж:
5.1 Подпункт Ж.7.3 изложить в новой редакции:
«Ж.7.3 Протоколы исключения работ из ведомости объёма ремонта энергоблока АС (формы И.9, И.9а) и протоколы исключения работ из ведомости объёма работ по модернизации (ПСЭ) систем и оборудования АС (формы И. 10, И. 10а) следует применять для документального оформления принимаемых в процессе ремонта и модернизации (ПСЭ) решений об изменении их плановых объёмов.
Сведения об исключении работ из ведомости объёма ремонта энергоблока АС и(или) ведомости объёма работ по модернизации (ПСЭ) систем и оборудования АС должны быть включены в отчет о плановом ремонте энергоблока.

Формы протоколов исключения работ приведены на рисунках Ж. 17-Ж.20.
Порядок подготовки комплекта обосновывающих документов при переносе сроков ремонта или уменьшении объемов работ приведен в таблице Ж.1.
В качестве документов, обосновывающих возможность переноса сроков ремонта или уменьшения объемов работ, применяются следующие документы:
- исполнительные документы предыдущих ремонтов;
- акт о наработке оборудования (узлов) до капитального ремонта;
7

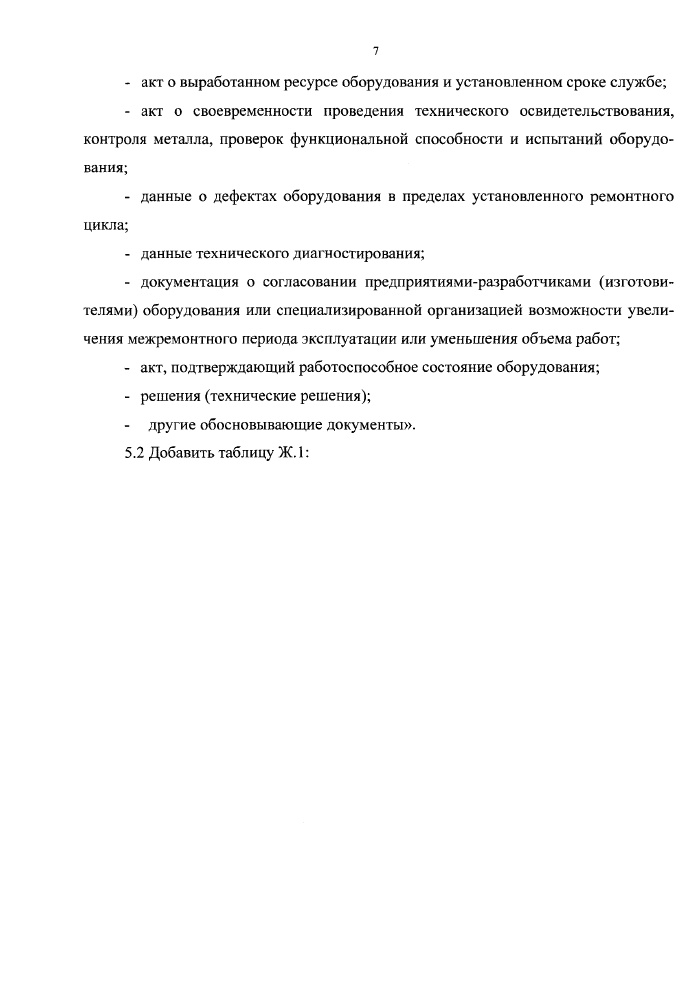

- акт о выработанном ресурсе оборудования и установленном сроке службе;
- акт о своевременности проведения технического освидетельствования, контроля металла, проверок функциональной способности и испытаний оборудования;
- данные о дефектах оборудования в пределах установленного ремонтного цикла;
- данные технического диагностирования;
- документация о согласовании предприятиями-разработчиками (изготовителями) оборудования или специализированной организацией возможности увеличения межремонтного периода эксплуатации или уменьшения объема работ;
- акт, подтверждающий работоспособное состояние оборудования;
- решения (технические решения);
- другие обосновывающие документы».

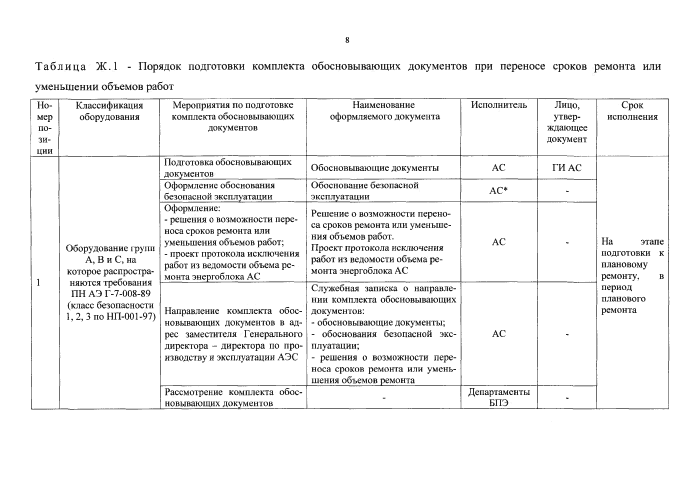

5.2 Добавить таблицу Ж. 1:
8
|
Таблица Ж. I - Порядок подготовки комплекта обосновывающих документов при переносе сроков ремонта или уменьшении объемов работ | ||||||||||||||||||||||||||||||||||||
|
